Anthropic 签下澳大利亚首份数据中心租约:昆士兰 2.16 GW 项目拟 2027 年投运
Anthropic 已在澳大利亚签下首份数据中心租约,承租昆士兰的 Western Downs Digital Park。该项目由新加坡开发商 Zerra DC 建设,总容量 2.16 吉瓦(GW);称这是一份长期租约,若获得必要审批,设施计划明年投入运营。
以两名知情人士为信源报道了这笔交易;昆士兰州长 David Crisafulli 周三(9 月 16 日)在州议会宣布了消息()。Anthropic 与 Zerra DC 均拒绝置评;媒体估算的造价在 300 亿~319 亿美元之间,这些数字未经 Anthropic 确认。

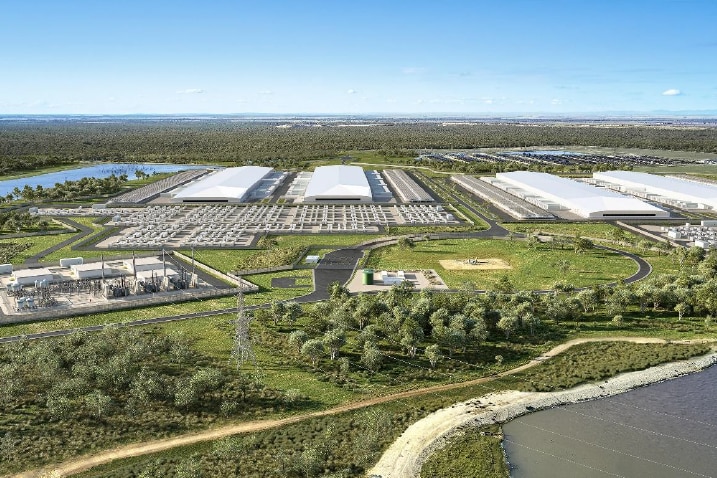

Western Downs Digital Park 拟建项目的概念效果图(Supplied: Urbis,经 ABC News 刊发)。
725.5 公顷地块与 47 GWh 日耗电
AFR 称,Western Downs Digital Park 是澳大利亚最大的数据中心项目;报道说,租约由园区业主 Zerra DC 与 Anthropic 签署。项目选在距布里斯班约 250 公里的农地上,靠近达尔比(Dalby),占地 725.5 公顷,现址是 Wambo Cattle Company 一座 24,000 头肉牛的育肥场()。
路透社援引其中一名知情人士称,2.16 GW 的容量与目前全球在运的一些最大数据中心相当。给出用电规模的换算:2.16 GW 的峰值用电相当于约 150 万户澳大利亚家庭;四期全部建成后,项目日耗电可能达到约 47 吉瓦时(GWh),而昆士兰全州日均用电约 170 GWh。
园区采用闭环风冷系统为服务器散热,以减少对清洁水的消耗(路透社报道,全文另见 );ABC 8 月 24 日的报道还提到,运营期园区每天用水约 16.5 千升。路透社称,在 Anthropic 之前,OpenAI 去年已为悉尼一座数据中心签下承购协议(offtake)。
项目所在地现为 Wambo 肉牛育肥场(2019 年航拍,ABC News: Nathan Morris)。
只做推理,不训练 Claude
其中一名知情人士对路透社说,设施将用于推理(inference,即快速、基于预测的处理),而不是训练模型。澳大利亚方面已表示,新的 AI 规则将限制把本国生产的内容用于训练。
报道说,Anthropic 计划把这座巨型数据中心用于 Claude;《The Nightly》的报道(记者 Aaron Patrick)称,用途是回答提问,而不是训练 Claude,并指出这一区分对 Anthropic 有实际意义:公司可以据此表明自己没有「利用」澳大利亚的作家、艺术家与媒体机构。Anthropic 和其他 AI 公司正与阿尔巴尼斯政府就版权规则谈判。
《卫报》报道,阿尔巴尼斯政府正在权衡一项让 AI 公司默认获取澳大利亚创作者作品使用权的提案,独立参议员 David Pocock 称这会为了数据中心投资「牺牲」创作者。路透社还提到,Anthropic CEO Dario Amodei 上周曾呼吁业界放缓模型能力的推进速度,理由是对 AI 被滥用的担忧。
造价估算的出处
AFR 称项目预计耗资约 300 亿美元;其官方 X 账号在推广这篇报道时,用的也是「300 亿美元」的说法()。《卫报》报道的造价是 319 亿美元;ABC 8 月 24 日和 9 月 14 日的报道给出的数字同样是 319 亿美元。
路透社的报道只写容量,没有给出美元金额。
电力从哪来:燃气、煤电豁免与联邦规则
《卫报》称园区将接入 Braemar 电站。ABC 9 月 14 日的报道援引 Zerra DC 发言人的说法:项目毗邻既有能源设施,包括三座燃气电站,并将直接接入一座变电站,而不依赖当地配电网。这一带是昆士兰的煤层气产区,《The Nightly》称当地长期抵制那些将帮助为澳大利亚最大数据中心供电的煤层气井。
据 ABC 报道,联邦政府正在拟订全国性的数据中心能源规则,包括要求购买可再生能源电力;《卫报》称,昆士兰与北领地拒绝了联邦在 7 月提出的新建 AI 中心使用可再生能源的要求。该报还报道,昆士兰州政府称从一项全国性协议中争得豁免,允许该州用煤电为数据中心供电;Crisafulli 说 Anthony Albanese 做了「常识性决定」,「允许昆士兰自行决定供电路线」。
Crisafulli 在议会说,「拿下 Anthropic 在澳大利亚的首笔重大投资,是对昆士兰信心的巨大展示」,这是「一次重大胜利,将带来更多就业,也会向昆士兰电网注入更多能源」。他同时列出条件:数据中心「必须为电网增加发电、为昆士兰人压低电价」「必须保护当地水源」「必须尊重项目所在社区」。他说自己在一趟贸易访问中见过 Anthropic,向对方说明了「昆士兰为什么是投资之地:能源安全,加上简化的审批流程」。据《The Nightly》,Anthony Albanese 表示政府欢迎数据中心,但强调它们必须提供足够的电力与水。
路透社称,联邦政府一面承诺从 2027 年起限制数据中心的资源使用,一面继续招揽投资;经济学家预计,到 2030 年澳大利亚的数据中心投资总额可能达 1,500 亿澳元(约 1,070 亿美元)。同一篇报道称,Zerra DC 将签可再生能源购电协议、承担电网接入成本,且不把成本转嫁给现有用户。
1,346 个签名的请愿书
上的电子请愿书(编号 4685-26)要求议员「反对 Western Downs Digital Park 数据中心开发,并采取一切可用措施阻止项目在拟选址推进」。请愿书 9 月 3 日发布,截至 9 月 16 日已有 1,346 个签名,将开放至 2027 年 3 月 1 日。签名者列出的担忧包括项目的规模、噪音、用水需求、交通与道路影响、农业用地、电力与其他基础设施需求、环境影响、视觉景观、消防与应急管理,以及拟建的施工人员住宿。
ABC 的报道记录了附近社区的不同声音:反煤层气组织 Save Our Darling Downs 的发言人 Liza Balmain 说,「正如我们在煤层气上看到的,它会撕裂社区」;她不反对数据中心,但希望在自然资源使用上有明确规则。南昆士兰大学副教授 Andreas Helwig 说,「一旦搞错,将影响电网稳定性与消费者成本」。Western Downs 市长 Andrew Smith 则把该地区称作「昆士兰的能源之都」,并表示与开发商之间关于社区利益协议的谈判已经启动。
审批还没走完
路透社称,这笔交易还需通过澳大利亚外国投资审查委员会(FIRB)的审批;AFR 的表述是「若获得审批」;《The Nightly》称园区「正在等待监管批准」。
ABC 9 月 14 日的报道称,Zerra DC 的开发申请仍在 Western Downs 区域议会审议,审批可能耗时数年,项目建设还需 4~6 年。媒体在报道这笔交易时给出的时间则是「2027 年开始投运」「明年」。
Crisafulli 说,社区将像对待风电、光伏和电池项目一样,对数据中心「有发言权」。开发申请与外资审查都还没有完成;2027 年这一投运时间能否成立,取决于这两道程序的结果。
