Canary Media 调查:SpaceXAI 孟菲斯电池或为全美最大,TVA 已批准其直接接入电网
据 ,SpaceXAI(原 xAI)在孟菲斯 Colossus 2 数据中心园区建成的 Tesla Megapack 电池阵列,可能是全美最大的一座电池储能设施。记者 Julian Spector 在 7 月 11 日的卫星影像中数出 720 台 Megapack 集装箱式电池柜。
同一篇报道还披露了 Canary Media 获得的 8 月 20 日 TVA(田纳西流域管理局)董事会会议录音。SpaceXAI 能源与数据中心开发负责人 Riley Trettel 在会上称,这座电池的储能容量为 3.3 GWh(吉瓦时),「足以为整个孟菲斯供电两小时」,并称它是全美最大的电池。董事会当天晚些时候批准了 SpaceXAI 直接接入 TVA 电网。但这一容量至今没有得到官方确认。

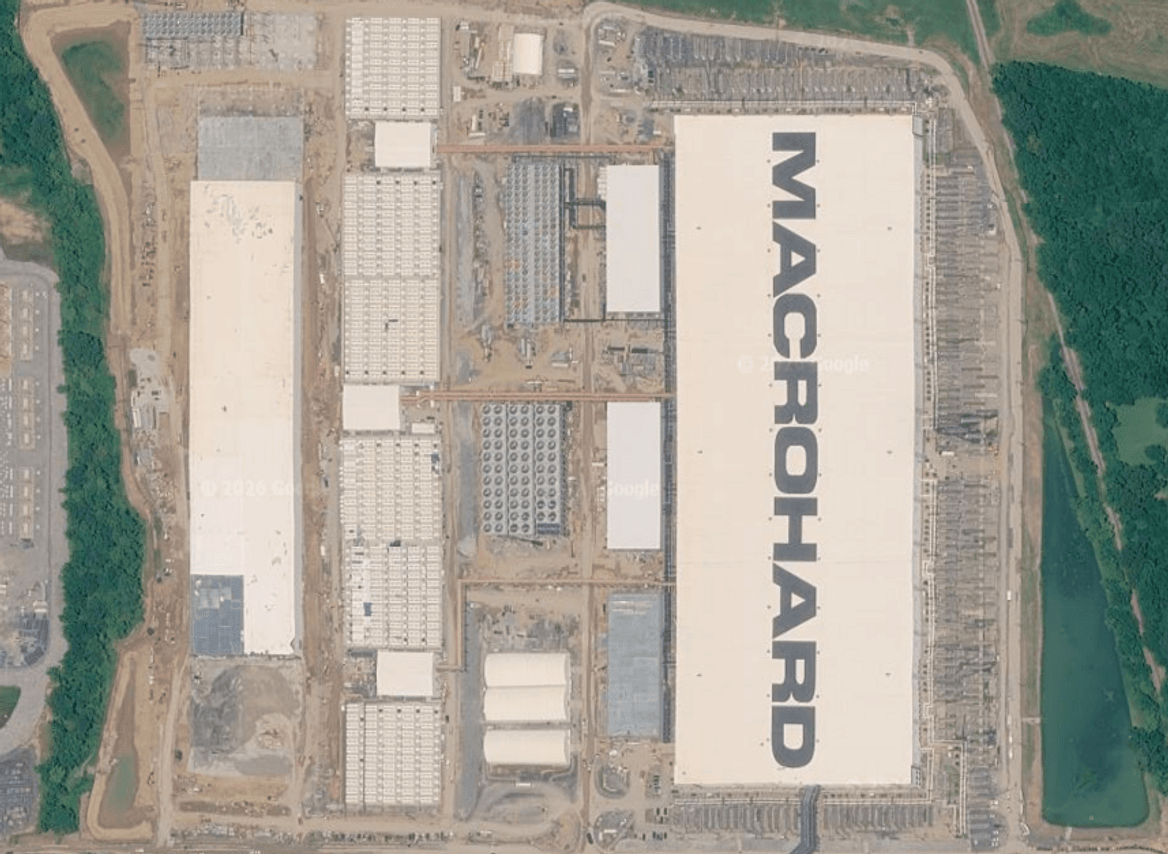

(图:7 月 11 日的 Google Earth 卫星影像;Canary Media 在报道中写道,Colossus 2 园区中部可见成列的 Megapack 电池组。)
从卫星影像里数出来的电池阵列
Megapack 有多代型号、单台容量不同,因此折算只能给出大致量级:储能约 2.8 GWh,功率 720~1,400 MW(兆瓦)。
作为对照,美国目前已知最大的在运电网电池,是加州克恩县(Kern County)Edwards & Sanborn 光伏电站的配套项目,规模超过 1,066 MW、3,287 MWh。
报道称,7 月 11 日之后可能又安装了更多电池:Tesla 新一代 Megapack 3 于 8 月初在得州工厂投产,这一代的设计目标正是缩短部署周期。采购金额也有文件可查:Canary Media 称,Tesla 在 1 月提交给美国证券交易委员会的文件中披露,xAI 去年购买 4.3 亿美元的 Megapack;xAI 今年 2 月被 SpaceX 收购后,合并公司今年上半年又购入 4.05 亿美元的 Megapack。
「超过 100 兆瓦的负荷」与新的数据中心费率
TVA 是为美国东南部约 1,000 万人供电的联邦公用事业公司,8 月 20 日在孟菲斯召开董事会。据会议录音,Trettel 在会上说,这座电池尚未接入 TVA 电网;如果董事会批准,年内可以接入。据 ,连接费用由 SpaceXAI 承担。
据 与,获得批准的是 SpaceXAI 关联公司 MZX Tech LLC 的用电请求;这项请求在 TVA 的公告里只被写作「超过 100 兆瓦的负荷」,具体条款未在会上披露。TVA 负责客户关系与经济发展的高级副总裁 Dan Pratt 说,MZX Tech 将成为 TVA 的直接客户,按同一场会议上通过的新数据中心费率付费,SpaceXAI 将自建输电线路和变压器等接入设施。据《Commercial Appeal》,新费率将使用电超过 5 兆瓦的数据中心账单上涨约 10%;据 The 901 Report,该费率自 10 月 1 日起生效。
Canary Media 称,SpaceXAI 是在没有任何已宣布的公用事业合同的情况下推进这座电池的;这类项目通常要经过多年开发、社区沟通和许可,再走公用事业主导的合同流程。区域储能行业的负责人直到 8 月这场董事会才第一次听说这座电池。
三个口径:谁在说多大的电池
9 月 2 日,在查塔努加的一场太阳能与储能行业会议上,MLGW(Memphis Light, Gas and Water,孟菲斯市属公用事业公司)首席执行官 Doug McGowan 给出了另一套说法:「它今天是全世界最大的超级计算机,也拥有全世界最大的并网电池系统。我想是 2,000 兆瓦的表后(behind the meter)电池,在需要削减负荷时用作备用。」MLGW 是 SpaceXAI 园区的供电方,McGowan 处在能够了解情况的位置上。
Trettel 说的是 3.3 GWh,McGowan 说的是约 2,000 MW,而 Canary Media 依据卫星影像折算出的储能是约 2.8 GWh。Canary Media 的表述是:如果电池在 7 月之后继续扩容,扩到 2 GW 瞬时放电功率或 3.3 GWh 中的任何一个,它都会成为全美同类设施中最大的一座。
MLGW 的公关团队拒绝澄清其 CEO 所说的规模,把询问转给 TVA 和 SpaceXAI;TVA 拒绝就电池置评,同样转给 SpaceXAI;SpaceXAI 也没有回应 Canary Media 的置评请求。
X 上名为 SpaceXAI Memphis、经企业认证的账号(@SpaceXAIMemphis)8 月 21 日发帖称:「我们孟菲斯和 Southaven 的站点将由全世界最大的并网电池组供电,降低当地社区的用电成本,提升当地电力系统的可靠性。」马斯克转发了这条帖子;这条帖子没有给出任何具体数字。
四小时离网:这块电池与电网的关系
电池不发电,只在电力充裕时充电、在需要时放电。Canary Media 提出一种可能的用途:SpaceXAI 可能把电池当作流入计算机的电力的「滤波器」,让 AI 负载的瞬时跌落和跳变不去冲击发电机或本地电网。
更具体的机制来自 MLGW。McGowan 说,这座电池通过 MLGW 的「电力中断」(power interruption)项目获批并网;作为给数据中心接电的前提条件,SpaceXAI 必须能在电网吃紧时自行离网四小时——「他们的表后发电和储能可以满足全部负荷,所以能在需要削减时成功脱离电网四小时,这样其他人就不用被削减了。」Canary Media 指出,在别的州和电网运营商那里,为数据中心这类大负荷立规矩往往要等州与联邦监管机构数年审批;在 TVA 辖区,地方电力公司可以更快落地针对 AI 负荷的方案。
Colossus 2 还有一批装在平板拖车上的移动燃气发电机,SpaceXAI 以「设备是移动的」为由让它们在没有空气许可的情况下运行;截至 7 月,现场有 69 台机组在运行。Canary Media 写道,这些发电机日复一日停在同一个地点,排放的有害空气污染物尤其影响周边社区,包括以黑人居民为主的 Whitehaven;Boxtown 社区在 xAI 建设 Colossus 1 时已经历过一轮。南方环境法律中心(Southern Environmental Law Center)代表社区起诉,要求停止这项未经许可的空气污染,案件仍在审理中。
从 Plus Power 到 Colossus 2:TVA 寻求更多电池
TVA 对电池的兴趣不止 SpaceXAI 这一座。Canary Media 报道,今年 4 月,TVA 与储能开发商 Plus Power 签约,在阿拉巴马州杰克逊县建设一座 200 MW/800 MWh 的电池:先签合同、再开工,预计 2029 年建成,走的是常规流程。
TVA 发言人 Patrick Cassidy 对 Canary Media 说,TVA 在最近完成的长远能源规划中把电池储能列为增长机会,董事会在 8 月会议上批准了这份规划。Canary Media 在报道中解释,TVA 系统里的核电与煤电大机组无法灵活跟踪负荷:夜间持续发电造成电力过剩,午后和傍晚却紧张;电池可以在时段之间搬运电力,也可以存放该地区不断增长的太阳能发电。
田纳西太阳能产业协会执行董事 Gil Hough 对 Canary Media 说:「我们才刚刚开始挖掘田纳西河谷电池储能的潜力。一个这么大的项目说明了什么是可能的——它可能真正推动公用事业、太阳能开发商和其他能源公司更大胆地思考,储能如何满足这个地区快速增长的电力需求。」
Canary Media 还提到更远一步的可能性:Trettel 的发言暗示,SpaceXAI 愿意把这座私人建设的电池作为有合同的电网资源提供给 TVA,帮整个 TVA 系统顶峰,并因此获得报酬;如果这一提议落地,AI 基础设施的急速扩张会反过来大幅加快电网电池的部署。
在 Whitehaven,还有一个悬着的问题:这块电池会不会让那 69 台移动燃气发电机停下来。Canary Media 说,目前还不清楚。如果它拿不到足够的电网电力,也可能退回到孤岛(islanded)微电网,从这些发电机充电,从而带来更多排放。
